赤池小学校増築工事
赤池小学校増築工事を行っています
平成20年4月に開校した赤池小学校学区の児童増加に伴い、平成27年度に5階部分への増築工事を行いました。
設計段階では児童参加ワークショップにて、利用者としての子供たちの意見を反映する設計を行いました。
新着情報
お知らせ47号 赤小児童工事アンケート実施しました(3月10日掲載)
赤池小学校の3年生から6年生までの学年1クラス、計121名に工事全般に関するアンケートを実施しました。
自由意見欄には、5階が出来たことに対する感謝の言葉が多数寄せられました。
赤池小学校 児童対象工事評価アンケート (PDFファイル: 303.1KB)
お知らせ46号 かぎ引渡し式・工事の完成を祝う会を開催しました(2月17日掲載)
2月15日(月曜日)、全校朝会で日進市教育委員会主催のかぎ引渡し式と、児童会主催による工事の完成を祝う会が開催されました。
かぎ引渡し式として、工事現場所長から教育長へ、教育長から児童代表者へ金色の大きな鍵の引渡しをおこないました。
あいさつのなかで吉橋教育長は
「皆さんは学校をつくることがとても大変なことだという事がわかったと思います。この工事には皆さんのご家族や日進市民のみなさんの税金が使われています。学校をつくってくれた人とお金を出してくれた人に感謝し、大切にしてください。この校舎で一生懸命学び、将来は自分に出来ることを通し、社会で活躍する人になってください。」
と伝えました。
引き続き、工事の完成を祝う会が開催され児童から工事関係者に校歌のプレゼントがありました。
児童代表から「大切に使います」と力強い宣言がありました。
お知らせ45号 (日進市議会)総務文教委員会による所管事項調査(2月8日掲載)

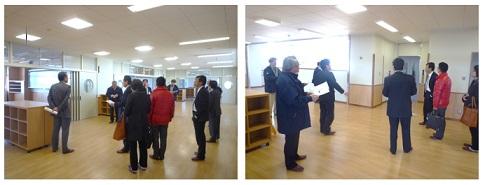

総務文教委員会所管事項調査が赤池小学校増築工事現場にて行われました。
お知らせ44号 工事仮設事務所撤去(2月8日掲載)
学校敷地外に設置されていました工事仮設事務所が撤去されました。

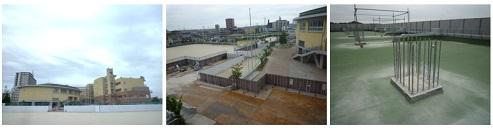

お知らせ43号 完成イメージ図との比較(1月8日掲載)
設計完了時の完成イメージ図(パース)と、完成現場を比較しました。
左側が完成イメージ図、右側が現在の写真です。
お知らせ42号 エレベータでの交流(1月4日掲載)
学校のエレベータを工事関係者も利用するため、傷が付かないよう養生パネルを設置しているのですが、このパネルは先生と工事関係者のコミュニケーションボードになっています。
「工事有難うございます 赤池小職員一同」の文字とともに、2学期が終わったことや本工事が取り上げられた雑誌記事の切抜きの掲示などされています。
お知らせ41号 工事車両通行エリアのグラウンド補修を行っています(12月25日掲載)
工事車両侵入路として使用していた箇所を復旧するためのグラウンド補修を行っています。この工程で増築関連の工事は完了することになります。
お知らせ40号 日進市議会議長、副議長による現場視察(12月21日掲載)
近藤ひろき議長、小屋登美子副議長により赤池小学校工事現場視察が行われました。
お知らせ39号 各種官庁検査が行われました(12月15日掲載)
尾三消防署による消防検査、建築確認申請機関による工事現場での完了検査が行われました。
お知らせ38号 教職員工事現場見学会を開催しました(12月11日掲載)
12月7日(月曜日)赤池小学校教職員対象に工事現場見学会を開催しました。約20名の教職員が参加し、増築階の特徴を中心に見学しました。特に設計ワークショップ提案のホワイトボード壁と2重床(お知らせ28号参照)のクッション性の良さが好評でした。
151207教職員工事現場見学配布資料 (PDFファイル: 459.7KB)

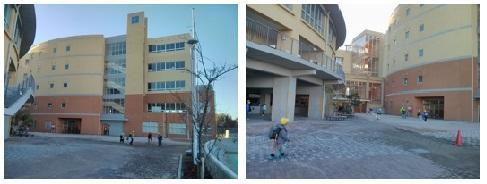

お知らせ37号 仮囲い撤去(12月8日掲載)
工事エリアを区画していた校舎付近の仮囲いが撤去されました。
約6ヶ月ぶりの仮囲いが無い昇降口の様子に、赤小児童からは驚きの声が上がっていました。
12月7日より赤池小学校へご来校の際は、来賓玄関(本館側)を利用ください。
お知らせ36号 建設副産物(12月2日掲載)
工事で発生する材料は、建設副産物と呼ばれています。木くず、紙くず(ダンボール)、プラスチックなど分類して収集され、再生資源として活用できるようにしています。

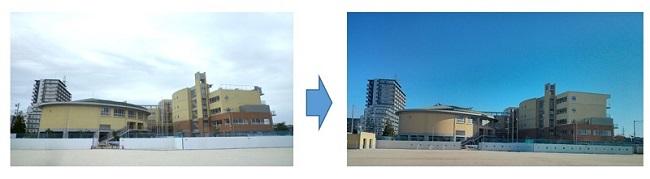

お知らせ35号 外部足場がすべて撤去されました(11月27日掲載)

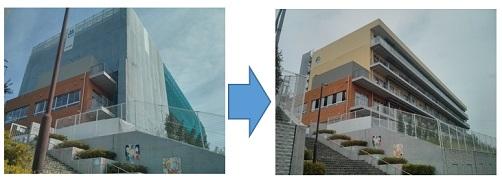

工事用エレベータなど全ての外部足場の撤去が完了しました。
写真左が工事前(6月撮影)の4階建て、写真右が現在の5階建ての様子です。

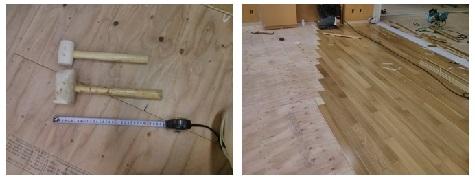

お知らせ34号 床貼用ハンマー(11月24日掲載)
床下地材の上に仕上用床材を貼っていきます。
床材をはめ込んでいく際に使うゴムハンマーは、授業中は小さなハンマーを使い少しでも音が下階に響かないように配慮しています。
お知らせ33号 外部足場撤去を行っています(11月18日掲載)
外壁塗装も完了し、作業のために使っていた外部足場の撤去を行っています。
5階になった学校の様子を見ることが出来ます。

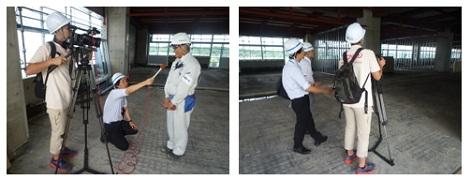

お知らせ32号 にっしんテレビ「赤池小学校ただいま増築工事中!」(11月11日掲載)
本市広報番組「にっしんテレビ11月1日号」にて赤池小学校増築工事情報が放送されています。撮影は9月上旬に行われたため、サッシ取付など内装工事前の状況を見ることが出来ます。赤池小学校増築工事情報のみご覧いただけるよう別ファイルも用意しました。ぜひご覧ください
お知らせ31号 6年生工事現場見学会開催(11月6日掲載)
11月2日(月曜日)、6年生対象の工事現場見学会を開催しました。
「ミッション 現代の墨書を記そう」と題し、本市の国登録有形文化財「旧市川家住宅」で発見された墨書の事例を紹介し、赤池小学校の6年生の生活を将来に伝えるための「記録」として、現代の墨書を作成する事としました。
建設現場の下地壁に自分の名前と共に赤池小学校の好きなところ、いま一番興味があることを書いてもらいました。
この下地壁は掲示板やロッカーで隠れる事となりますが、6年生の思い出づくりと共に、何十年・何百年後への文化的な資料として残ることとなりました。
お知らせ30号 赤池小学校にて地域防災訓練開催(11月2日掲載)

11月1日(日曜日)、増築工事期間中においても大地震を始めとした自然災害への対応を訓練するため、赤池区、赤池区自主防災会、赤池小学校PTA、赤池学区家庭教育推進委員会、日進市防災推進委員等参加のもと、地域防災訓練が開催されました。
お知らせ29号 工事の方に感謝をする会(10月30日掲載)
平成27年10月26日(月曜日)全校朝会において「工事の方へ感謝する会」が開催されました。この会は児童会主催により増築工事に関わる方への感謝の気持ちを伝えるために企画されたものです。
教育委員会担当職員や設計監理者、現場所長、職長、工事中一番子ども達と関わっていただいているガードマンも招待されました。
元気いっぱいの赤池小学校の子ども達から感謝の言葉をいただき、参加者一同、さらにやる気いっぱいになりました。

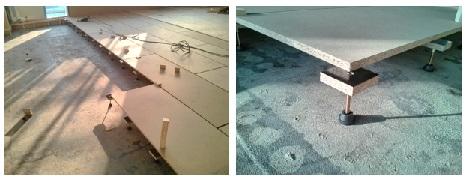

お知らせ28号 床工事(10月26日掲載)
一般的な学校の床は、平らなコンクリートの上に床材を貼るのですが、今回は、もともと屋根(屋上)だったコンクリート床なので、雨水が流れるように少し斜めにつくられています。そのため、「浮き床」と呼ぶ工法で、かさ上げを行い、まっすぐな床をつくります。
この工法は、体育館床と同じつくり方のため、クッション性が高く、工事中も下の階に音が響きにくいというメリットがあります。

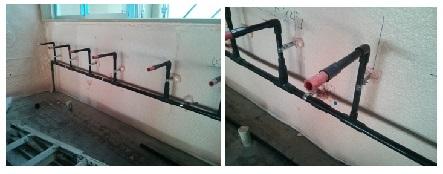

お知らせ27号 壁の中の水道管(10月20日掲載)
前回のコンセント・スイッチに続き、今回は水道管です。写真の黒い管が、廊下にある手洗い流し台のための水道管です。先端の赤色の箇所に蛇口がつきます。電気同様、便器や手洗いの裏側は、こうした給排水管が隠されています。
お知らせ26号 壁の中のコンセント・スイッチ(10月14日掲載)
壁についている、コンセントや照明器具のスイッチは、壁の内側にボックスをつけ、天井から保護管のなかを配線します。
工事完成後は表面のプレートしか見えませんが、壁の中にはこのような配管が隠されています。
お知らせ25号 こうじのおしらせ「ないそうこうじ」(10月8日掲載)

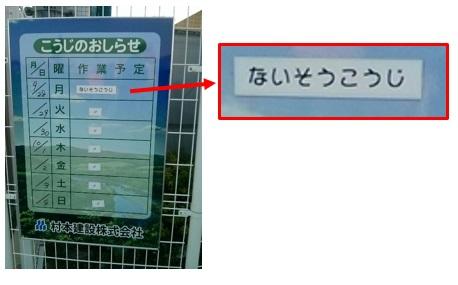

学校正門横に近隣の方や通学する赤池小学校児童に向けての工事お知らせ看板があります。現在、子供達に少しでも工事の状況がわかるよう、現場監督の提案で作業予定をひらがな表記にしています。
「内装工事」ではなく「ないそうこうじ」とすることで、その意味を知りたくなった子供達が、保護者や先生に聞いたり「こうじしつもんコーナー」(お知らせ8号)に質問したりしてもらおうという試みです。

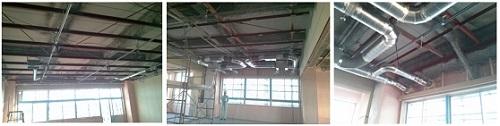

お知らせ24号 換気設備(10月5日掲載)
建物内の空気を入替えるため、天井内部には空気を排出する換気扇と、外部空気を取り入れる給気扇が設置されています。
法律で義務付けられた24時間換気とは別に、階段付近に大型の換気設備を設置し、夏季建物内上部にたまる熱を外部に排気し、夜間の涼しい空気を取り入れる仕組みをつくっています。温度センサーにより、冬季は稼動しない仕組みになっています。

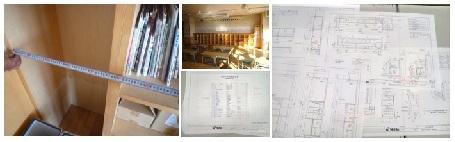

お知らせ23号 教室家具図面(9月29日掲載)
増築工事のため既存教室の家具とおよそ同じ形状にしていくのですが、ロッカー、掃除道具入れ等個別に図面を作成し使い勝手について教職員に意見を伺っています。教室の家具図面だけでも20枚以上あり、「総合図」と呼ばれるコンセントや給水管の位置などがわかる図面も使いチェックしていきます。
お知らせ22号 教室間仕切壁(9月24日掲載)

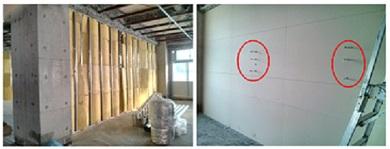

教室間の内部壁をつくっています。
軽量鉄骨下地に、隣の教室の音を聞こえにくくするためグラスウール(写真左_黄色の材料)を差し込みます。その後、遮音防火間仕切のため石膏ボードを2重で貼ります。
壁からでている金具は、黒板を固定するためのものです

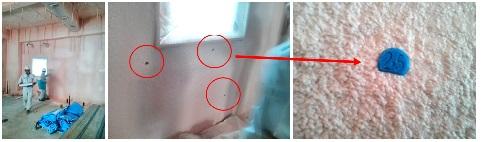

お知らせ21号 ウレタン吹付け断熱材厚さ確認(9月17日掲載)
夏場は外部からの熱を遮断し、冬場は暖房の熱を逃がさないよう、外壁内側にはウレタン断熱材を吹き付けます。
ピンク色の壁がウレタン断熱材を吹き付けた状態です。
断熱材の厚さは、プラスチックのピンを刺して確認します。
今回は設計厚さ25ミリのため、施工者は青色、設計事務所は白色、日進市担当者は赤色のピンを刺し、3段階で厚み不足がないか確認していきます。

おしらせ20号 内部壁を組み立て始めています(9月11日掲載)
内部の壁は、軽量鉄骨の壁下地材を組みます。
床と天井に取り付けた水平材に、垂直材を立てていきます。
材料は工事現場で必要な長さに切断します。

お知らせ第19号 窓枠を取り付けています(9月7日掲載)
屋根・外壁ができ、窓枠を壁に取り付ける工事を行っています。
壁と窓枠の隙間はモルタルをつめて塞ぎます。
その後、ガラスをはめこみます。

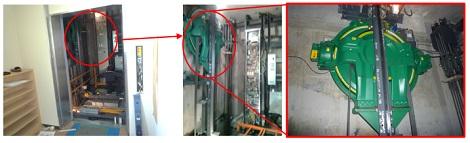

お知らせ第18号 エレベータ機械「ミドリガメ」(9月1日掲載)
配膳用エレベータには通称「ミドリガメ」と呼ばれる機械がついています。これはエレベータを上下させる巻上器と呼ばれるものです。大きさは1メートル程度あります。普段は見ることが出来ませんが、5階プール前のエレベーター上にこっそり隠れています。

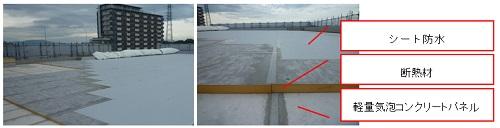

お知らせ第17号 屋根防水を行っています(8月26日掲載)
屋根下地となる軽量気泡コンクリートパネルの上に断熱材を敷き込み、シート防水を行います。
シート防水は雨水が建物に入らないように重ねて貼っていきます。
お知らせ第16号 コンクリート床への穴あけ(8月18日掲載)
増築工事とあわせて、特別教室棟に第2理科室を新たに整備します。

実験台に必要な給排水管のためにコンクリートの床に穴をあける作業を行います。
作業前に、鉄筋の位置や、配管が床に埋まっていないかを図面とX線で事前調査をおこないます。
コンクリート床の厚さは15cmあり、穴をあけるには、専用機械で1箇所20分程度かかります。

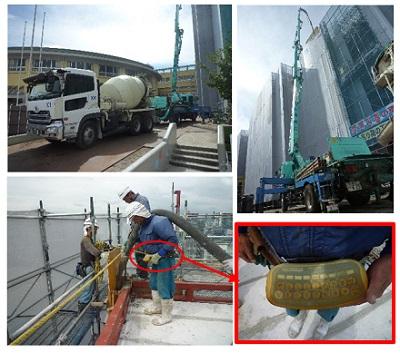

お知らせ第15号 柱部分のコンクリート打設(だせつ)を行いました。(8月12日掲載)
柱へのコンクリート打設(だせつ)を行いました。
工事現場では、コンクリートを「打つ(うつ)」といいます。
工場から運ばれた固まっていないコンクリート「生コン(なまこん)」を、ポンプ車を使い5階へあげます。
ポンプ車の筒先は、腰に付けたコントローラーにより操作します。

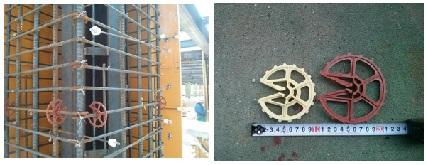

お知らせ第14号 工事現場の「ドーナツ」(8月7日掲載)
工事現場で「ドーナツ」といえば、プラスチック製のスペーサーを指します。
これは、コンクリートの中に入る鉄筋を正確な位置に配置するためのものです。
使う場所を間違え無いよう、大きさで色が分かれています。

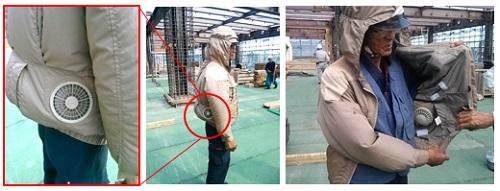

お知らせ第13号 暑さ対策用作業着「空調服」(7月31日掲載)
熱中症対策のため、鉄筋工さんが着用しているのが通称「空調服」です。
胸ポケットにあるバッテリーで服の両脇にある2つの小型扇風機を回して服の内部に空気を送っています。
この服のおかげで暑さ対策が出来、作業に集中できるため安全にも役立っています。
フードをかぶると首まで涼しくなります。

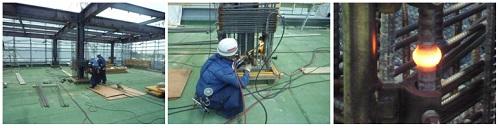

お知らせ第12号 柱の鉄筋をつないでいます(7月28日掲載)
鉄骨柱の周りを鉄筋で囲う作業を行っています。
鉄筋を炎で加熱し、圧力を加えながら、既存4階柱と5階柱の鉄筋をつなぎ合わせます。
この作業を「圧接(あっせつ)」といい、鉄筋の温度は約1,200度になります。
専門技能資格者が行っています。
お知らせ第11号 鉄骨柱、梁の組み立てを開始しました(7月21日掲載)

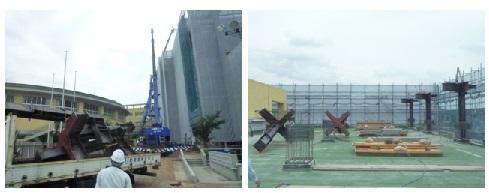

夏休みに入り、本格的に5階増築工事作業が開始されました。
始めに工場で作成した柱と梁の鉄骨を、クレーンととび職人により、5階部分を組み立てる作業を行っています。
これらの作業を「建方(たてかた)」と呼んでいます。
お知らせ第10号 鉄骨工場検査を行いました(7月15日掲載)

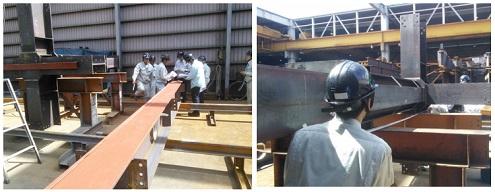

増築の柱・梁に使われる鉄骨の工場検査を行いました。
鉄骨材料、加工寸法、溶接状況を検査し、問題が無いことが確認されました。

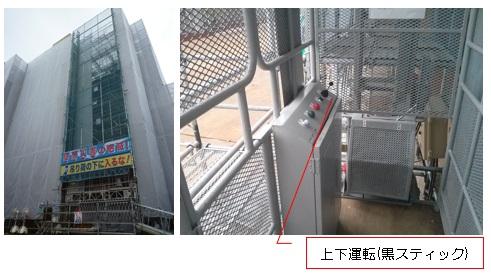

お知らせ第9号 工事用エレベータ設置(7月8日掲載)
校舎北側に工事用エレベータが設置されました。これは、荷物を運搬するためのものであり、運転手以外の人は乗れません。運転は、黒いスティックを上下させて行います。
お知らせ第8号 こうじしつもんコーナーを開設しました(6月30日掲載)
工事現場にいると子供たちから多くの質問を受けます。その都度答えていますが、中には建築の専門家のような鋭い質問や、みんなに教えたいものもあります。工事現場と赤小児童をつなぐ道具として、「こうじしつもんコーナー」を昇降口前に開設しました。
どのような質問がもらえるのか楽しみです。
お知らせ第7号 工事用仮囲いに「工事現場動物園」の掲示を始めました
工事の安全を確保するための工事エリアの仕切り(仮囲い)に、「工事現場動物園」と題して生き物と同じ呼び方がされている建築工事専門用語を写真つきで解説しています。
赤池小学校の児童の皆さんには、本工事を通して建物や学校について考える機会となっていただければと考えております。
お知らせ第6号 屋上コンクリート撤去工事を行っています
騒音粉塵対策として5階全体とともに、コンクリート撤去工事範囲をさらに防音シートで囲い、作業を行っています。
作業員はヘルメット等保安具の着用を徹底し、安全第一で作業を行っています。
お知らせ第5号 増築工事に伴う仮囲いが行われています
増築工事作業エリアを区画する仮囲いを設置しました。
工事期間中の仮囲いに伴う通路変更は前号のとおりです。
また、授業に支障のない土曜日作業で、5階柱をつなぐためののコンクリート撤去工事を行っています。
ご理解、ご協力をよろしくお願いします。
お知らせ第4号 増築工事にかかわる校内の通行について
運動会翌日から工事フェンスが設置されます。
工事フェンス設置により、一部通行が出来なくなります。
安全管理のため、ご協力よろしくお願いします。
増築工事にかかわる校内の通行について (PDFファイル: 224.0KB)
お知らせ第3号 増築のための柱調査を行いました
建設当時から準備してあった増築用柱鉄筋の状態を確認する調査作業を行いました。
今回の調査から保護コンクリートや鉄筋状態が確認できました。
お知らせ第2号 工事説明会を開催しました
平成27年5月11日 午後7時から午後7時30分まで 赤池小学校ランチルーム
学校隣接地にお住まいの方を対象に赤池小学校ランチルームにて工事説明会を開催しました。
当日は6名の方に参加いただき、増築設計概要、工事概要・仮設計画について説明を行いました。
工事説明会 配布資料 (PDFファイル: 1010.0KB)
工事説明会 説明プレゼンテーションデータ (PDFファイル: 3.3MB)
お知らせ第1号 第1回工事定例会議を開催しました
平成27年4月22日 午後1時45分から午後3時まで 赤池小学校ランチルーム
赤池小学校ランチルームにて第1回工事定例会議を開催しました。
「はじめましての会」として施工会社に日進市、学校、設計監理者からの本工事に対する要望を伝え、施工会社から全体工程の説明が行われました。
今後、定期的に学校担当者を含めた連絡会議を行っていきます。
これまでの経緯
平成20年4月 |
日進市立赤池小学校開校 開校時
|
---|---|
平成26年 |
赤池小学校増築工事設計業務契約日 平成26年4月28日
|
平成27年3月 |
平成27年第1回日進市議会定例会議案第29号:工事請負契約の締結について(赤池小学校増築工事) 赤池小学校増築工事
赤池小学校増築工事監理業務
|
平成27年4月 |
|
平成27年5月 |
赤池小学校エレベータ改修工事
赤池小学校普通教室空調設置工事
|
平成27年6月 |
|
平成27年7月 |
|
平成27年8月 |
柱
壁
|
平成27年9月 |
|
平成27年10月 |
26日 工事の方に感謝をする会開催 |
平成27年11月 | にっしんテレビ11月1日号にて工事情報のお知らせ 1日 地域防災訓練開催 2日 6年生工事現場見学会 家具工事
|
平成27年12月 | 7日 赤小教職員工事現場見学会開催
|
平成28年1月 |
赤池小学校増築工事
赤池小学校普通教室空調設置工事
|
平成28年2月 |
手直し、調整作業 8日 (日進市議会)総務文教委員会による所管事項調査 15日 かぎ引渡し式・建物の完成を祝う会 児童向けアンケート実施 |
