休日急病診療所改修工事完了(H29年12月終了)
休日急病診療所改修工事(トイレ・空調)は終了しました。

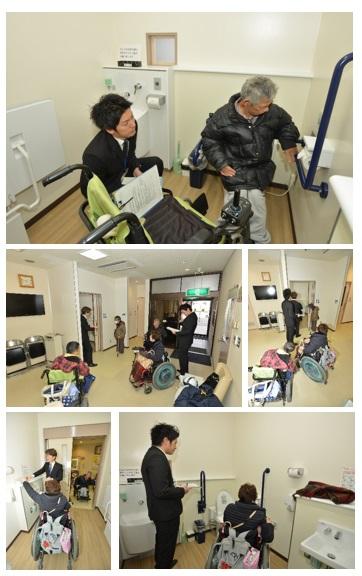

平成30年1月24日 ハッピーマップによる竣工後現地確認
設計段階から携わっていただいてる障害者福祉支援団体ハッピーマップメンバーにより、竣工後の現場確認を行いました。
メンバーの意見を反映した多目的トイレは非常に機能的であるとの評価をいただきました。

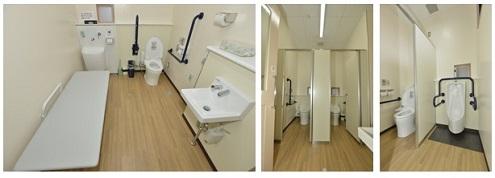

竣工検査
竣工検査を行い、現場工事が完了しました。
平成29年12月23日(土曜日)より利用できます。

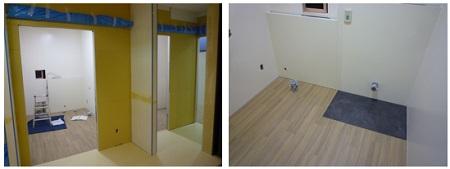

平成29年12月11日 床シート貼り作業
トイレ内の床シート貼付作業を行っています。
床材は、全体的に落ち着いた木目調とし、ワックス不要の防汚性・耐尿汚染性のある材料としてあります。

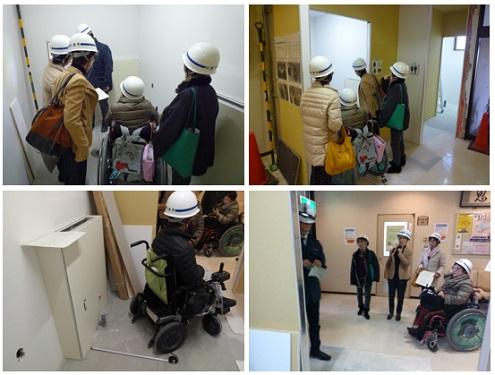

平成29年12月6日 障害者福祉支援団体ハッピーマップによる工事現場確認
障害者福祉支援団体ハッピーマップによる工事現場確認を行いました。設計段階で確認した多目的トイレの大きさや通路幅のチェックと共に、トイレサインの大きさと高さを決定しました。

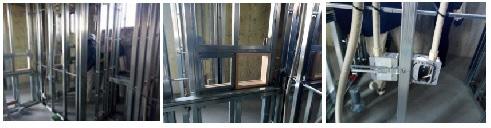

平成29年11月27日 間仕切壁設置および第10回工事定例会議開催
間仕切り壁の下地となる軽量鉄骨が組み終わりました。写真中央の木枠は、検尿用コップ受け渡し用扉、写真右側はコンセントBOXとなっています。
平成29年11月14日、11月17日 椙山女学園大学星野研究室による工事現場視察
平成29年11月14日(火曜日)および平成29年11月17日(金曜日)、椙山女学園大学現代マネジメント学部現代マネジメント学科星野教授および同ゼミ生が、公会計に関する広報番組撮影のため現場視察を行いました。

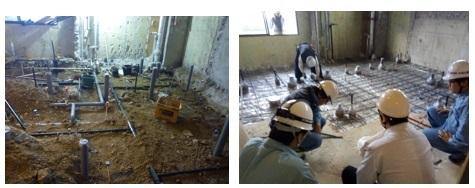

平成29年11月13日 配筋検査(給排水配管件検査)および第7回工事定例会議開催
床へのコンクリート打設への前段階として、随時給排水管勾配や鉄筋の状況検査を行いました。

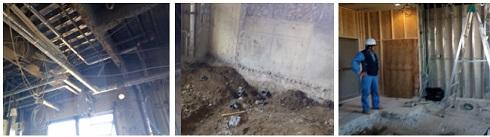

平成29年11月6日 給排水配管、電気配線工事および第6回工事定例会議開催
床と壁のはつり工事が完了し、給排水配管,電気配線工事を行っています。
平成29年10月16日 第4回工事定例会議開催
10月16日 第4回工事定例会議が開催されました。

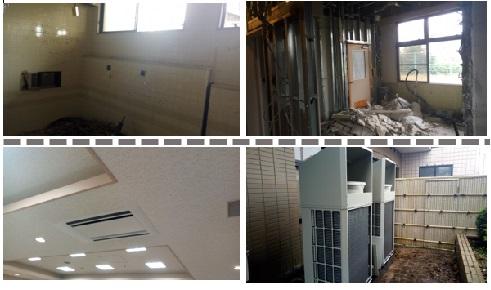

現在、トイレ工事は「はつり工事」を行っております(写真上段)。騒音により中央福祉センター利用者ならびに近隣の皆様にはご迷惑をおかけしますが、ご理解ご協力よろしくお願いします。
また、空調工事は機器設置が完了し、配管接続工事を行っております(写真下段)。

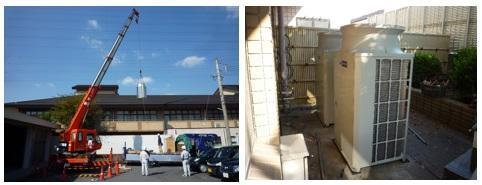

平成29年10月10日 空調機器材料搬入および第3回工事定例会議開催
空調取替工事にて、空調機撤去および空調室内外機の搬入作業が行われました。
第3回工程会議が開催され、週間工程の確認を行いました。
平成29年10月2日 第2回工事定例会議開催
第2回定例会議において各工事10月分の月間工程調整が行われました。
平成29年9月19日 第1回工事定例会議開催
全体工程を調整するための工事定例会議を開催しました。会議において仮設計画や工事時間等の注意事項を確認しました。

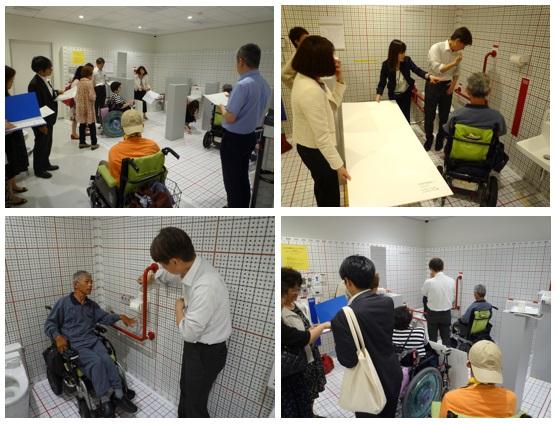

平成29年5月24日 トイレ設計図面の空間確認を行いました
ハッピーマップとの第2回打ち合わせで、トイレメーカーショールームにて設計図面の空間確認を行いました。
図面だけでは理解できなかった車椅子での転回や、検尿用コップ置き場など細かな点が確認できました。
平成29年4月26日 障害者福祉支援団体ハッピーマップとの打ち合わせ
トイレ改修設計に際し、日進市内で活動する障害者福祉支援団体ハッピーマップの皆さんと打ち合わせを行いました。
現在の休日診療所に無い、多目的トイレの重要性が議論であがりました。
また、図面ではわからないトイレ空間を確認するため、次回トイレメーカーショールームにて打ち合わせをおこなうこととしました。
12月工程表
休日診療所便所改修工事12月工程表 (PDFファイル: 234.0KB)
11月工程表
休日診療所便所改修工事11月工程表 (PDFファイル: 236.2KB)
10月工程表
この記事に関するお問い合わせ先
財務政策課
電話番号:0561-73-3205 ファクス番号:0561-73-6845
更新日:2019年03月01日
